Neue Wohnungen und eine psychosoziale Wohngruppe Gutshaus Groß Lehmhagen

Fertigstellung 2023 Neues Leben im Gutshaus Groß Lehmhagen

Nach vielen Jahren des Leerstands soll das Gutshaus in Groß Lehmhagen bei Grimmen nun wieder mit neuem Leben gefüllt werden. Der Pommersche Diakonieverein e.V. möchte an dem Standort sein Angebot an Leistungen im Bereich der Sozialpsychiatrie erweitern. Bereits im Sommer 2023 sollen die ersten Kund:innen in die geplante psychosoziale Wohngruppe für erwachsene Menschen mit wesentlichen psychischen Erkrankungen /Behinderungen einziehen. Aktuell findet die Kernsanierung des Gebäudes statt.

Interessenten können sich bereits für einen Platz in der Wohngruppe anmelden. Gerne beraten wir Sie auch. Sie finden die Kontaktdaten jeweils hier auf der Seite in dem Adresskasten.

Das Gutshaus in Groß Lehmhagen: Jetzt kann die Renovierung beginnen.

Sie erreichen uns:

Regionalleiter: Christian Schallock

03834 777 56 22
An den Kastanien 4
18507 Grimmen, OT Groß Lehmhagen
Anfrage senden

Karte

Datenschutzerklärung zur Nutzung der Karte

Auf zu neuen Ufern! Wir suchen: Sozialpädagogen/Sozialpädagoginnen

Sie sind Sozialpädagoge:Sozialpädagogin (oder haben einen vergleichbaren Abschluss) und möchten unser geplantes neues sozialpsychiatrisches Angebot mit uns zusammen entwickeln und aufbauen? Sehr schön. Dann bewerben Sie sich doch einfach direkt:

Bewerbung Gutshaus Groß Lehmhagen

Max. 10MB. Bitte beachten Sie die angegebenen Formate

Datenschutzhinweis:

Wenn Sie die im Kontaktformular eingegebenen Daten durch Klick auf den nachfolgenden Button übersenden, erklären Sie sich damit einverstanden, dass wir Ihre Angaben für die Beantwortung Ihrer Anfrage bzw. Kontaktaufnahme verwenden.

Eine Weitergabe an Dritte findet grundsätzlich nicht statt, es sei denn geltende Datenschutzvorschriften rechtfertigen eine Übertragung oder wir dazu gesetzlich verpflichtet sind.

Sie können Ihre erteilte Einwilligung jederzeit mit Wirkung für die Zukunft widerrufen. Im Falle des Widerrufs werden Ihre Daten umgehend gelöscht. Ihre Daten werden ansonsten gelöscht, wenn wir Ihre Anfrage bearbeitet haben oder der Zweck der Speicherung entfallen ist. Sie können sich jederzeit über die zu Ihrer Person gespeicherten Daten informieren.

Weitere Informationen zum Datenschutz finden Sie auch in der Datenschutzerklärung dieser Webseite.

Grundrisse

Erdgeschoss

1. Dachgeschoss

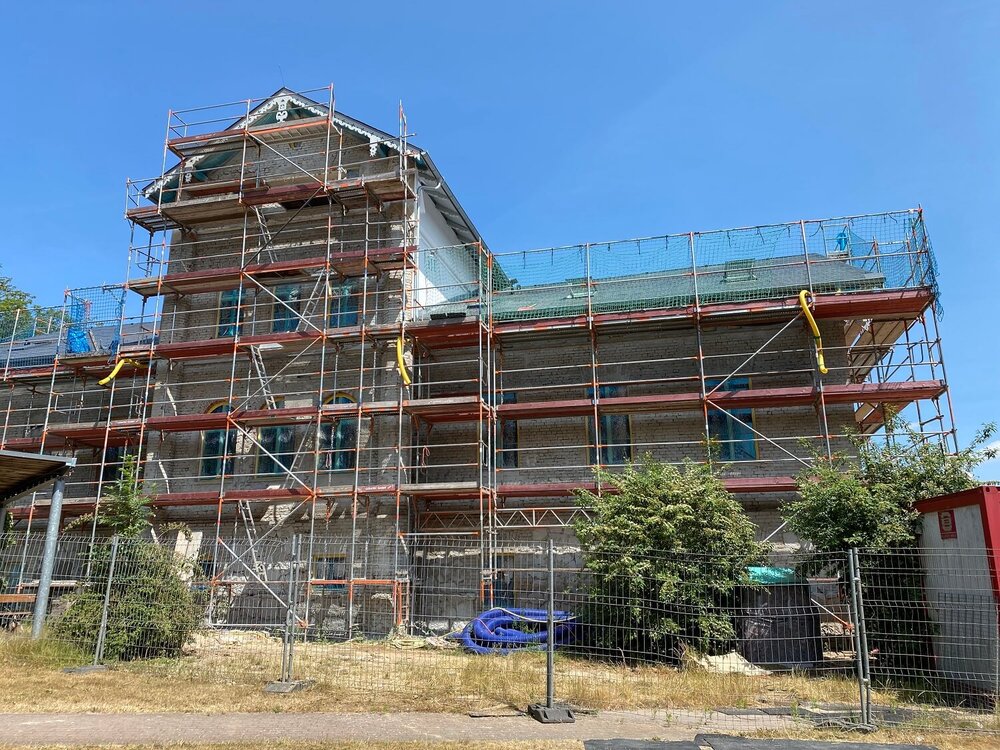

Bauprojekt Groß Lehmhagen Wie weit ist der Bau?

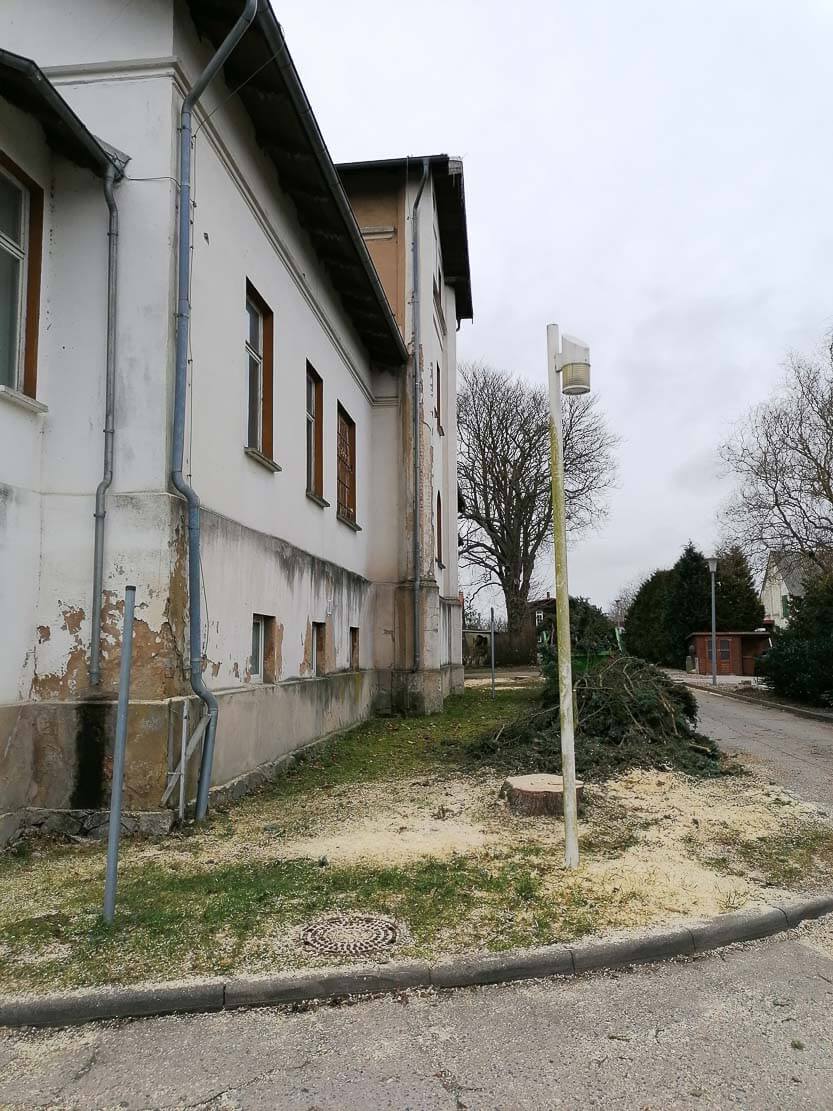

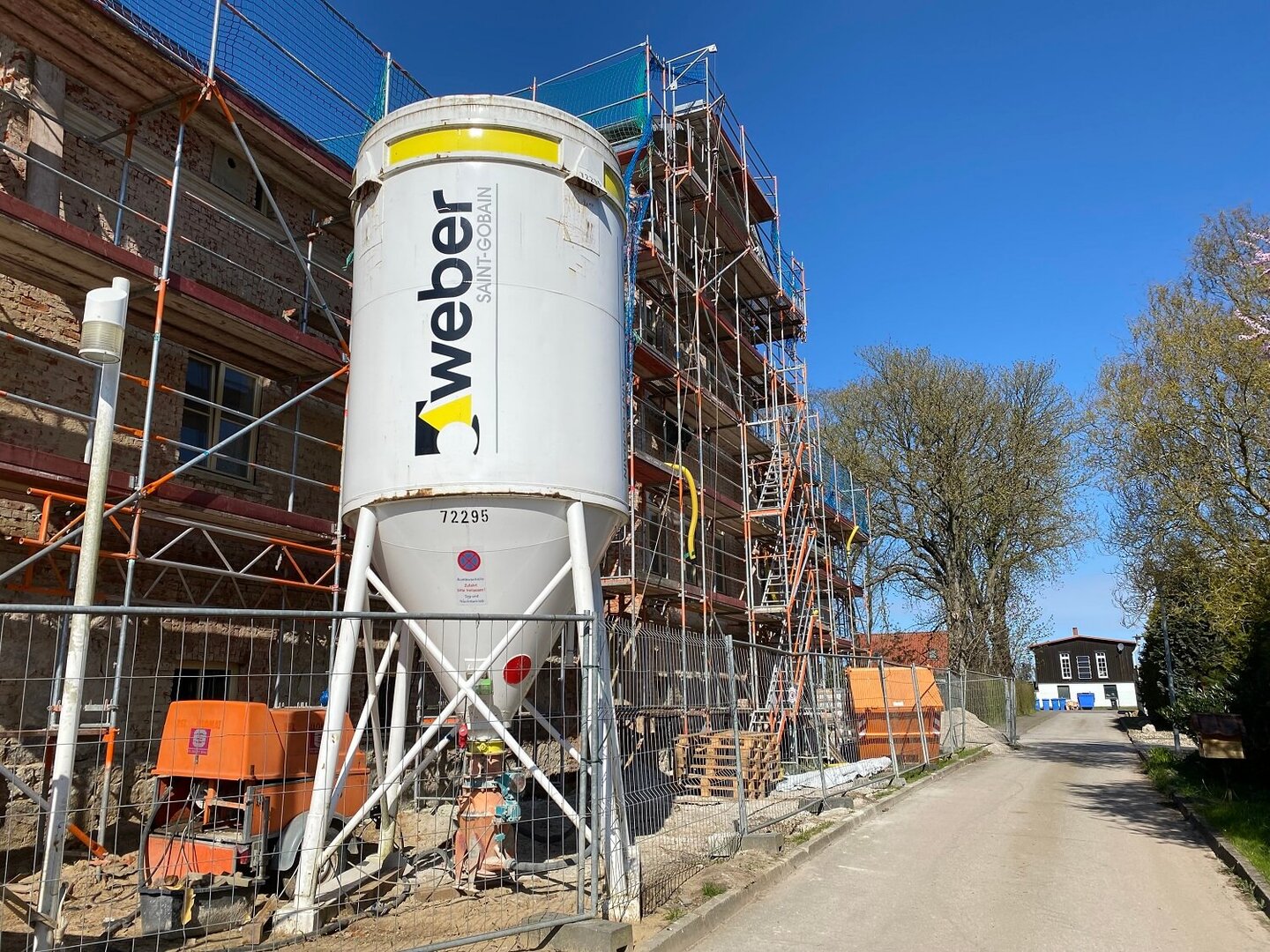

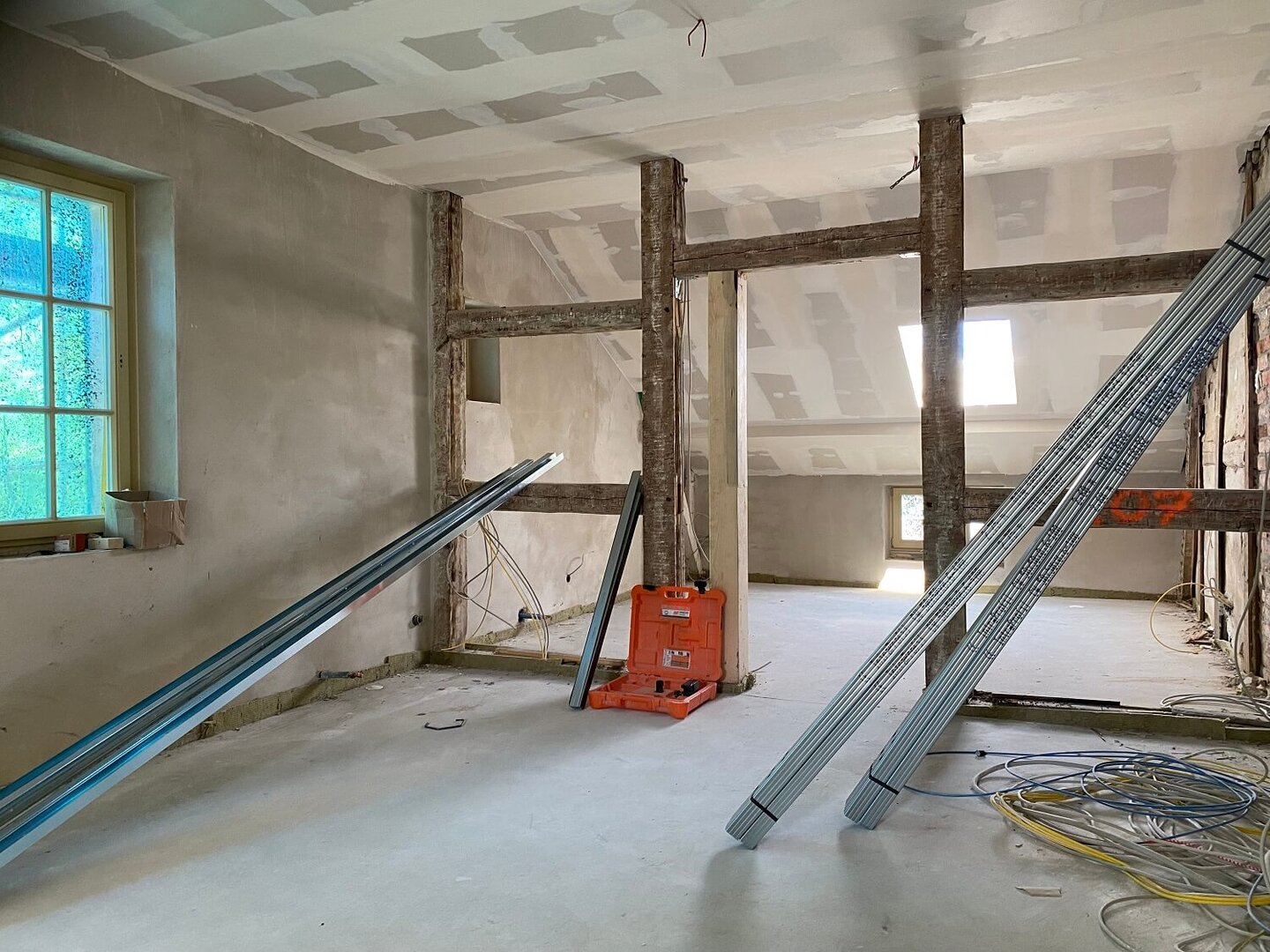

Januar 2023

Nach der Baustellenruhe über die Feiertage und den Jahreswechsel, beginnen die Bau- und Sanierungstätigkeiten wieder.

Ein Überblick über die bisherigen Bautätigkeiten:

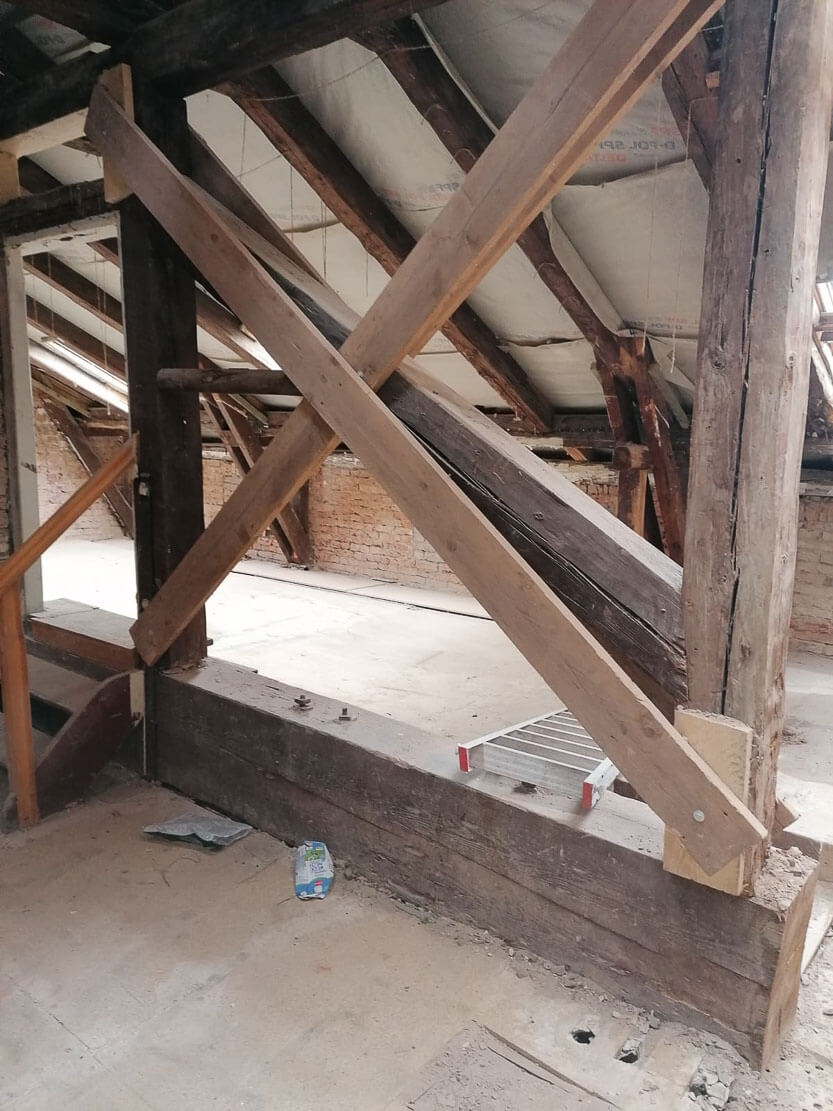

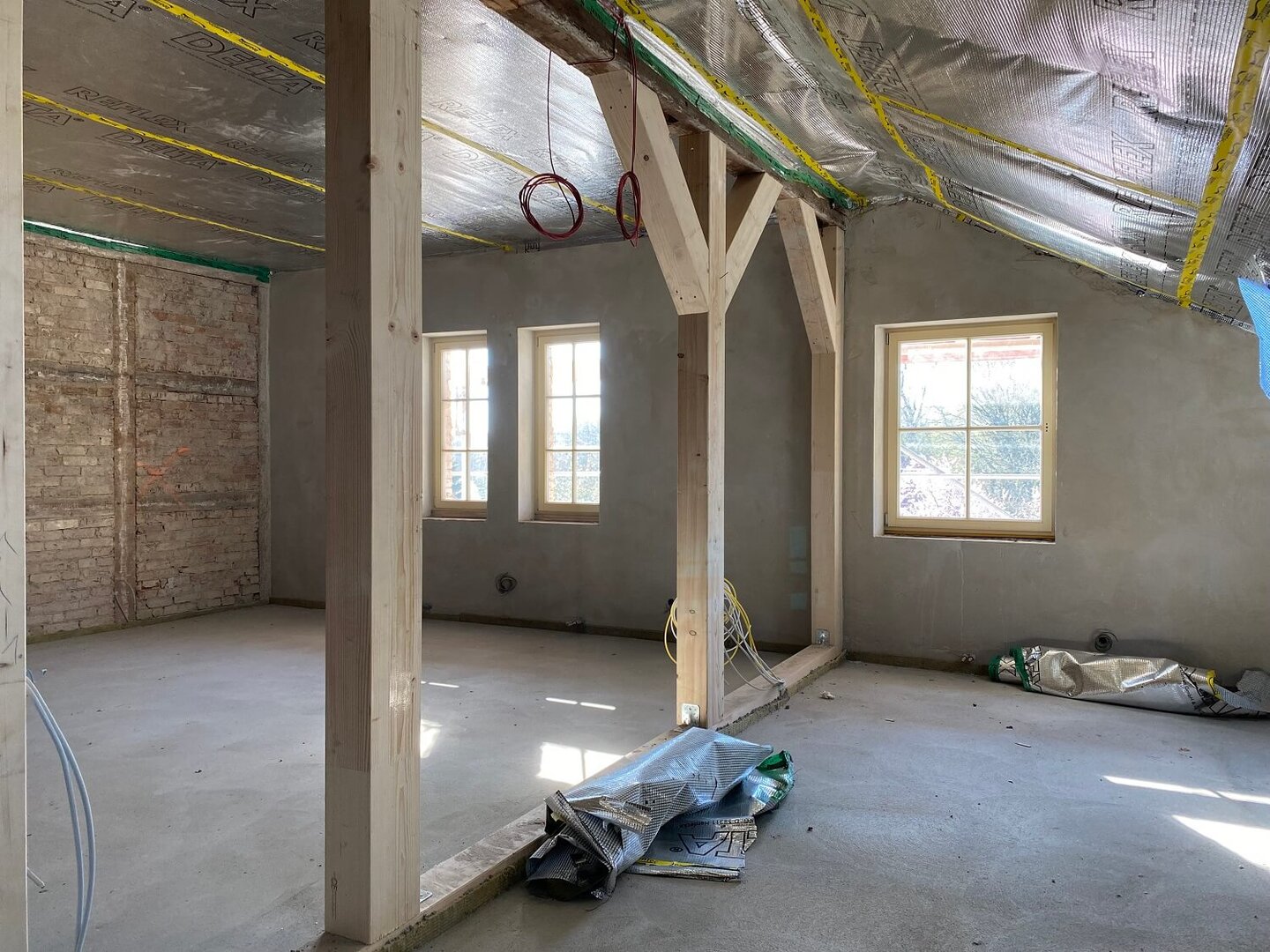

  • Die Dämmung des Daches hat begonnen

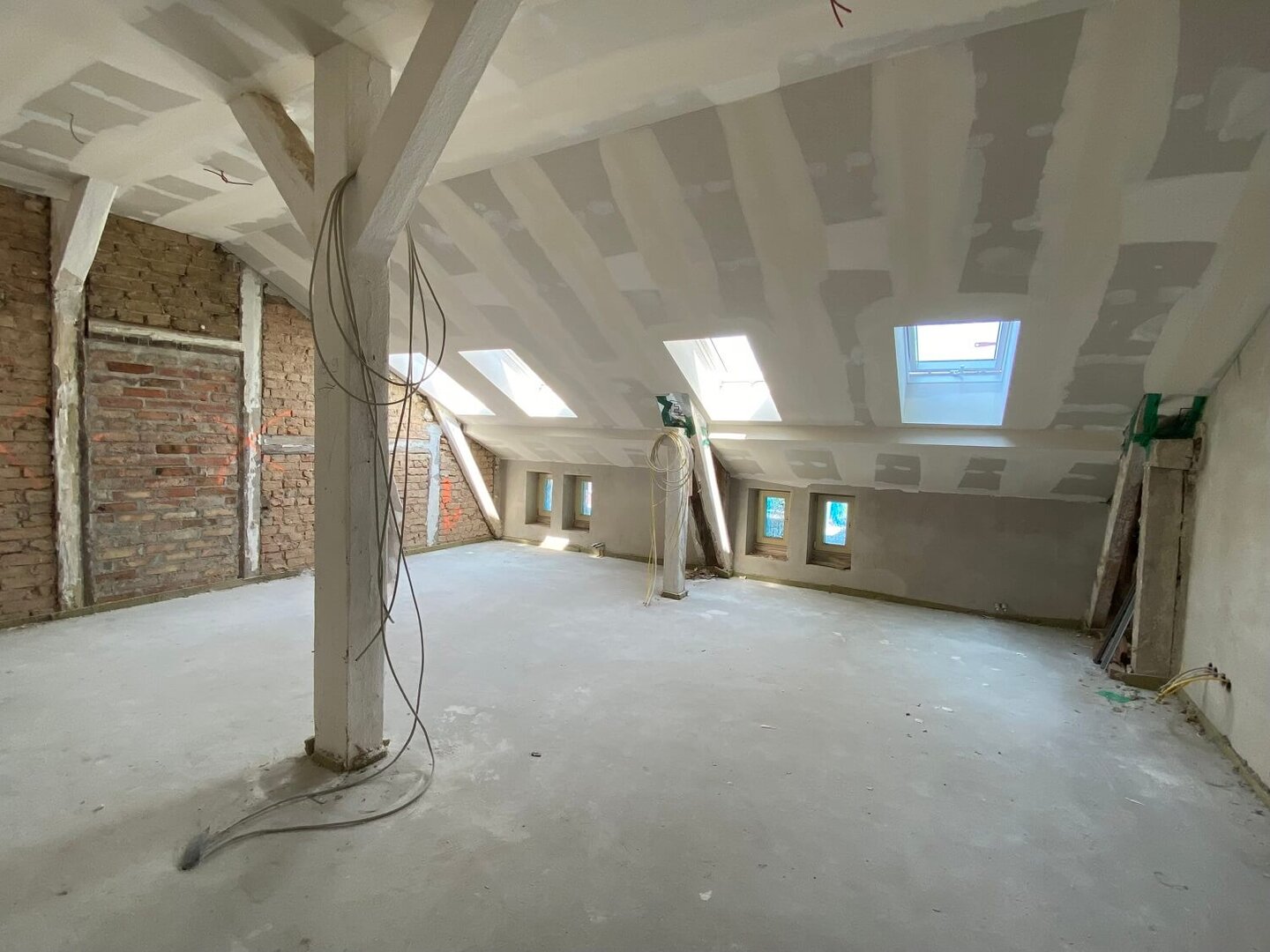

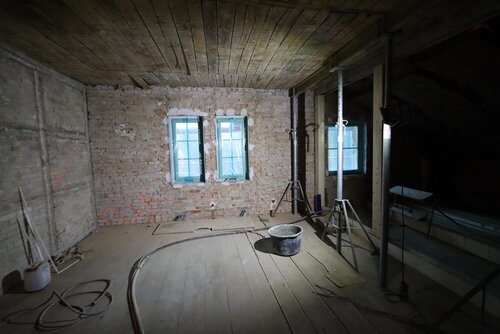

  • Die Vorbereitungsarbeiten zum Putzen der Wandflächen im 1. Dachgeschoss sind im Gange.

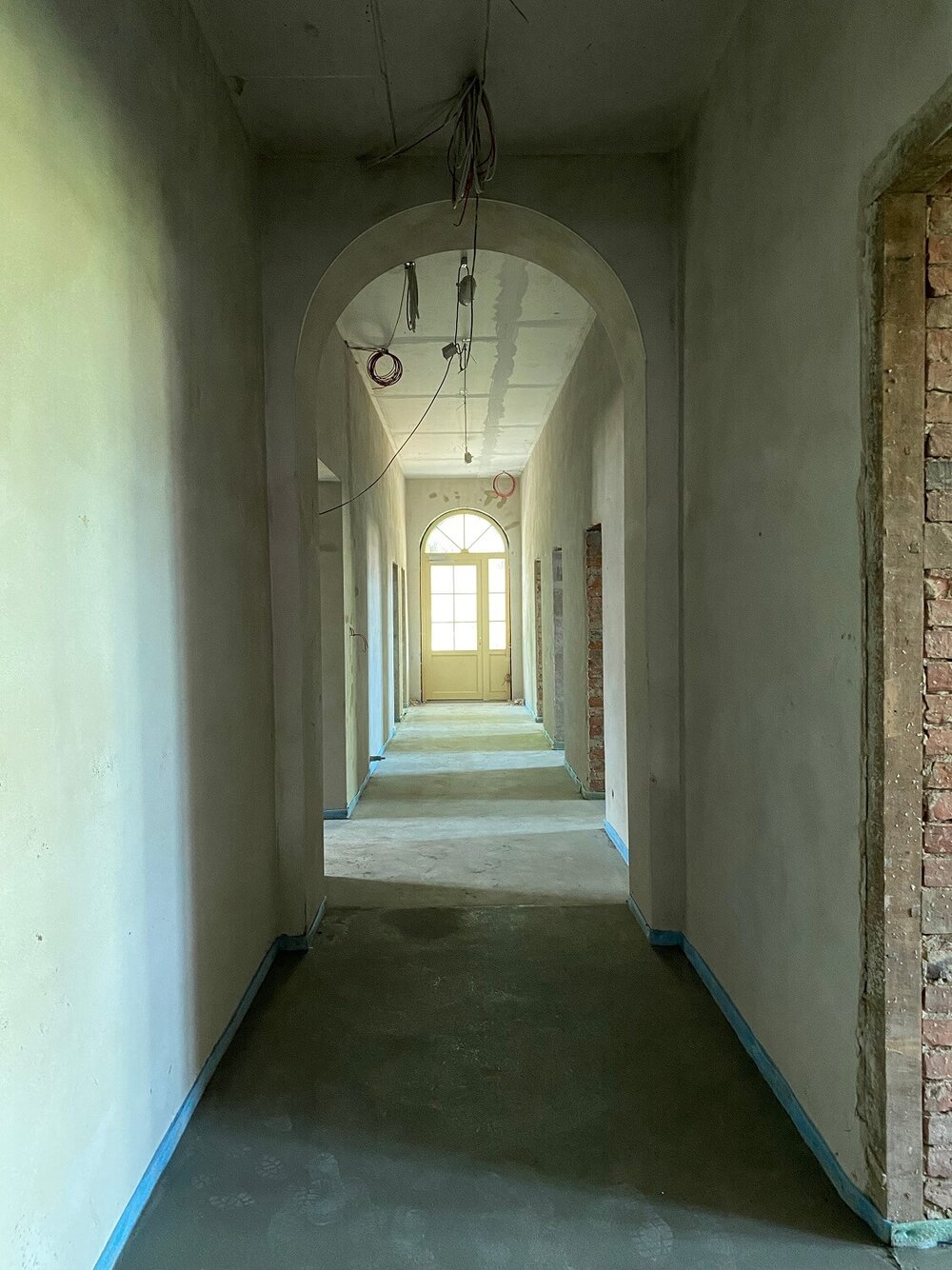

  • Die Abbrucharbeiten im Bereich Mittelrisalit wurden abgeschlossen

  • Das Gutshaus hat seine neuen Fenster erhalten

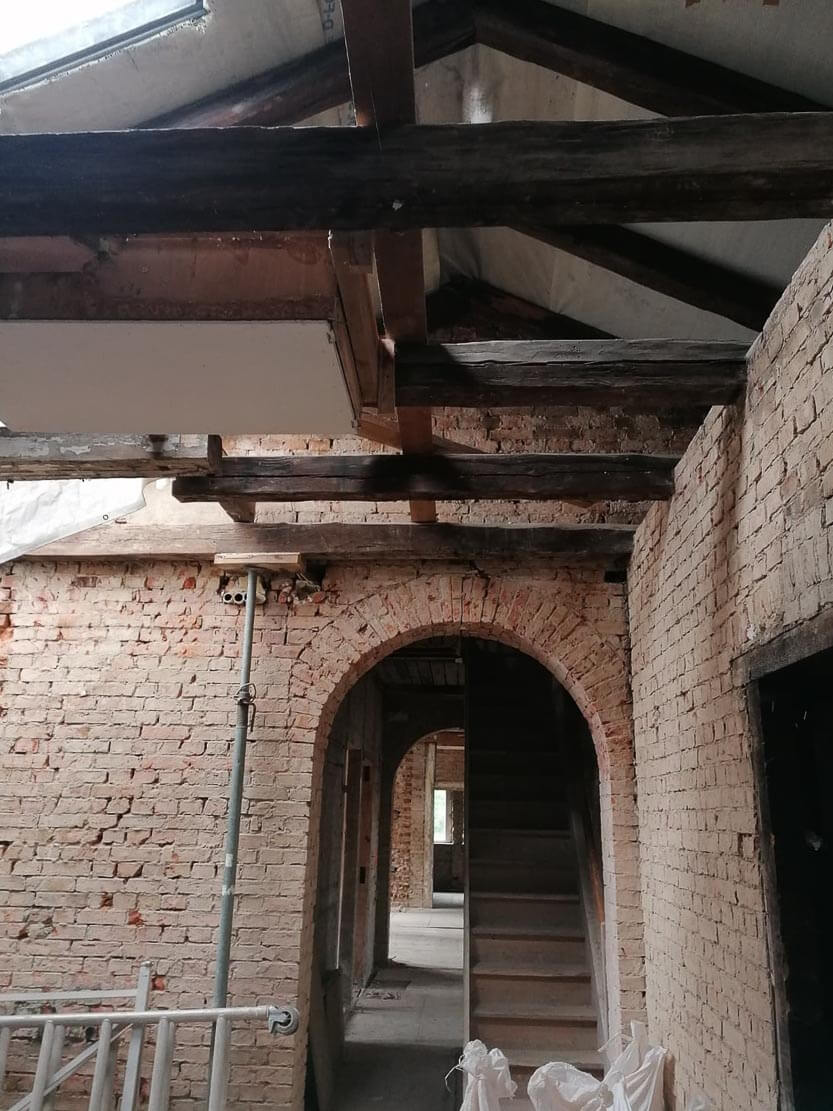

Juni 2022

Ein Überblick über die bisherigen Bautätigkeiten:

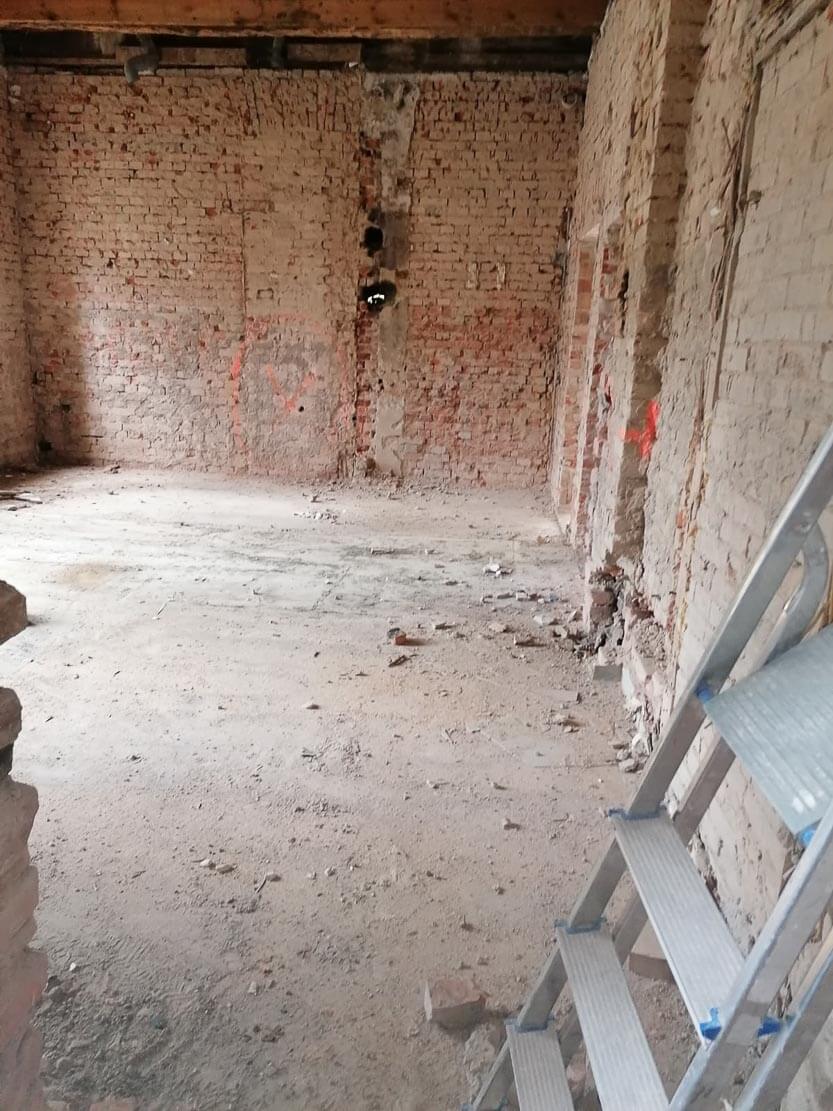

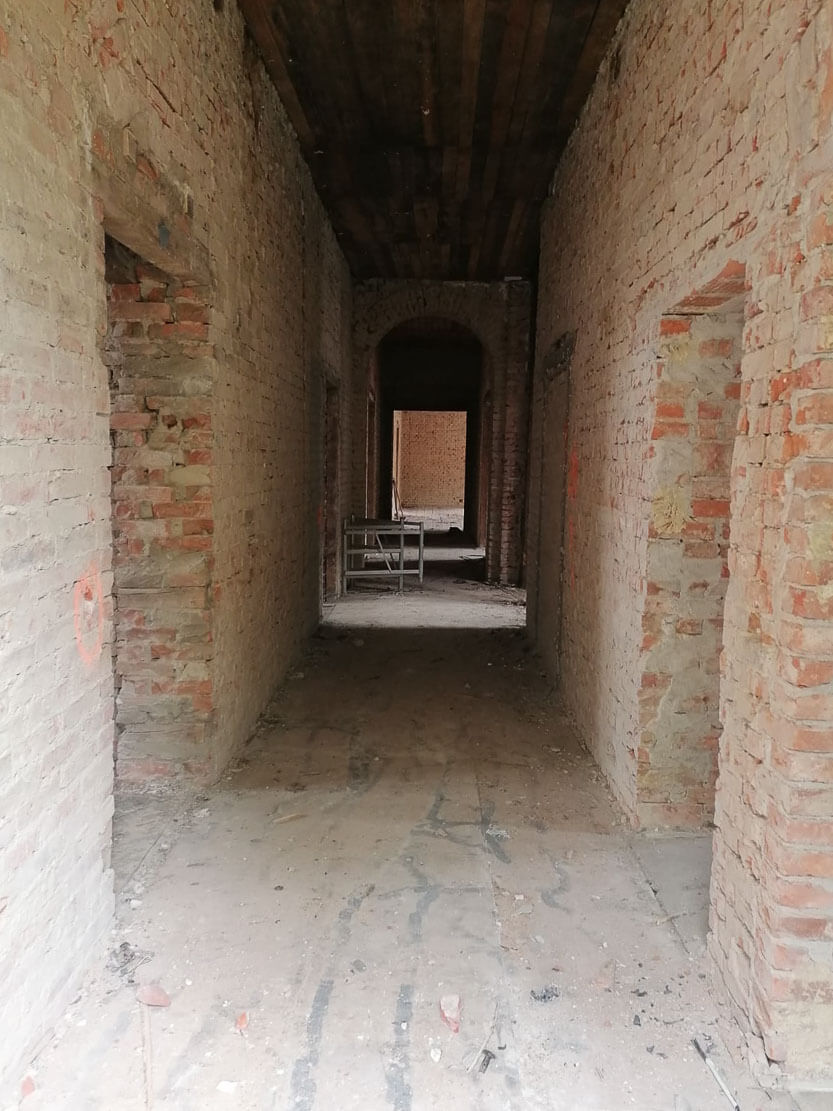

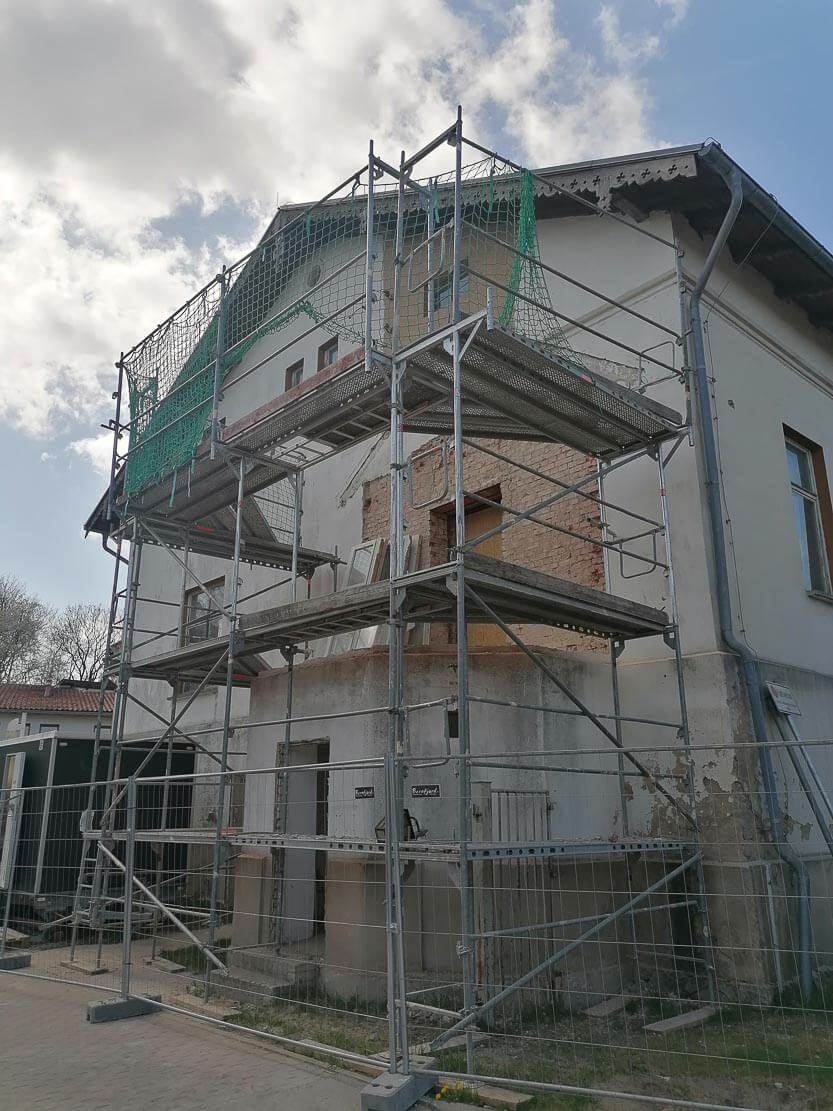

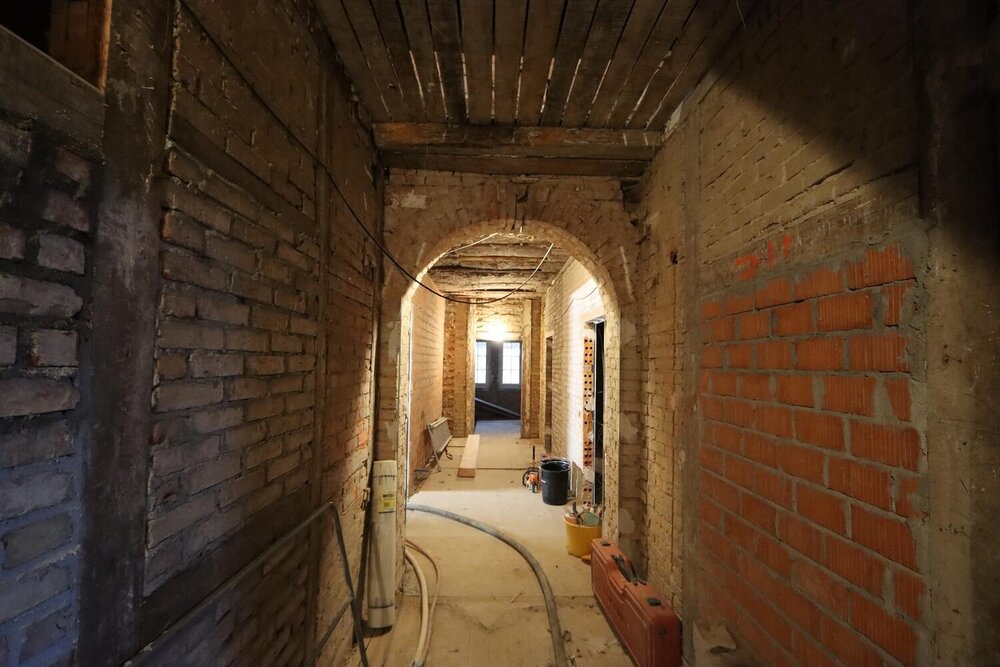

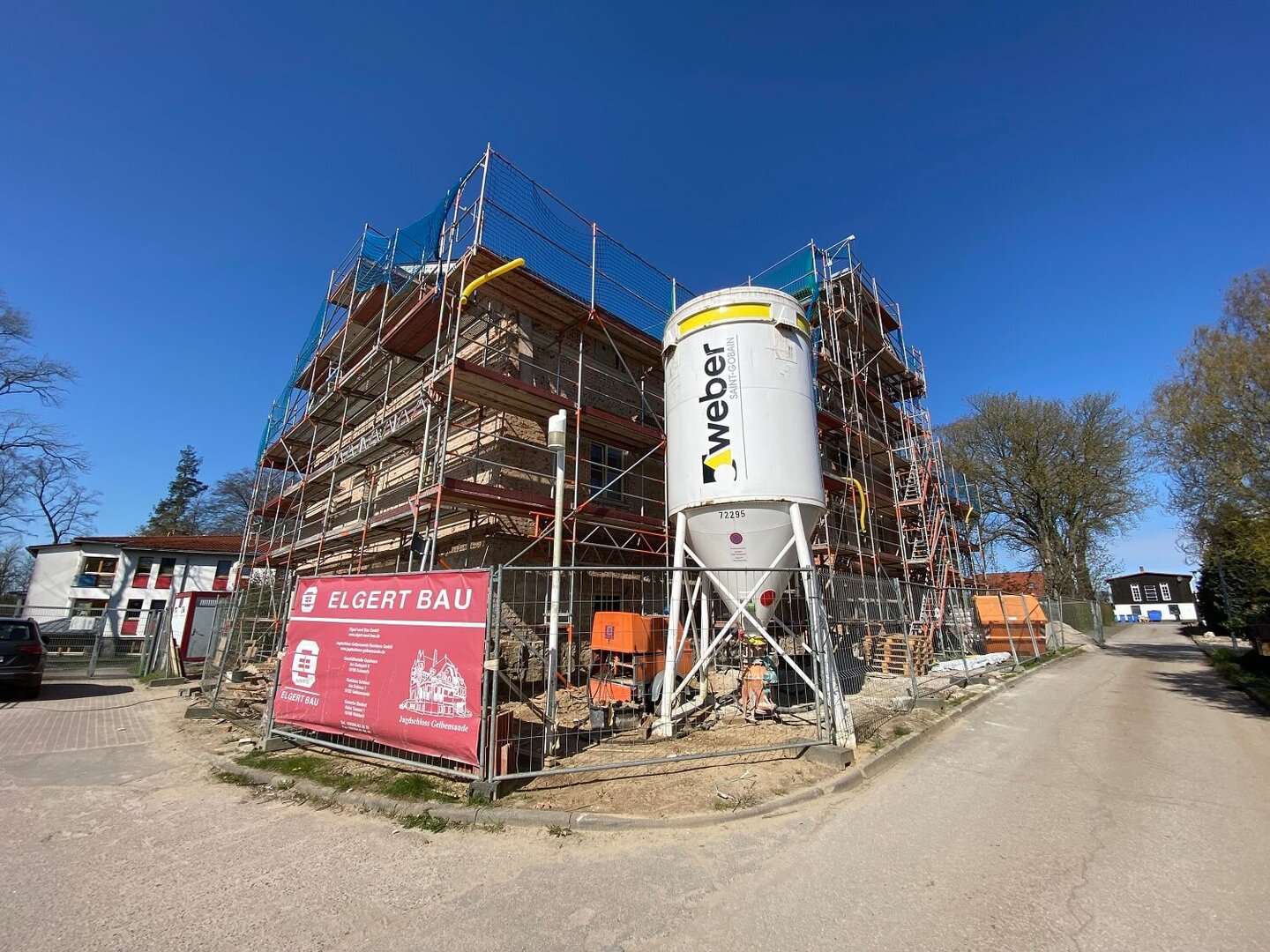

  • Die Gefahrstoffsanierung ist nahezu abgeschlossen, sowie der Teilabbruch der Anbauten.

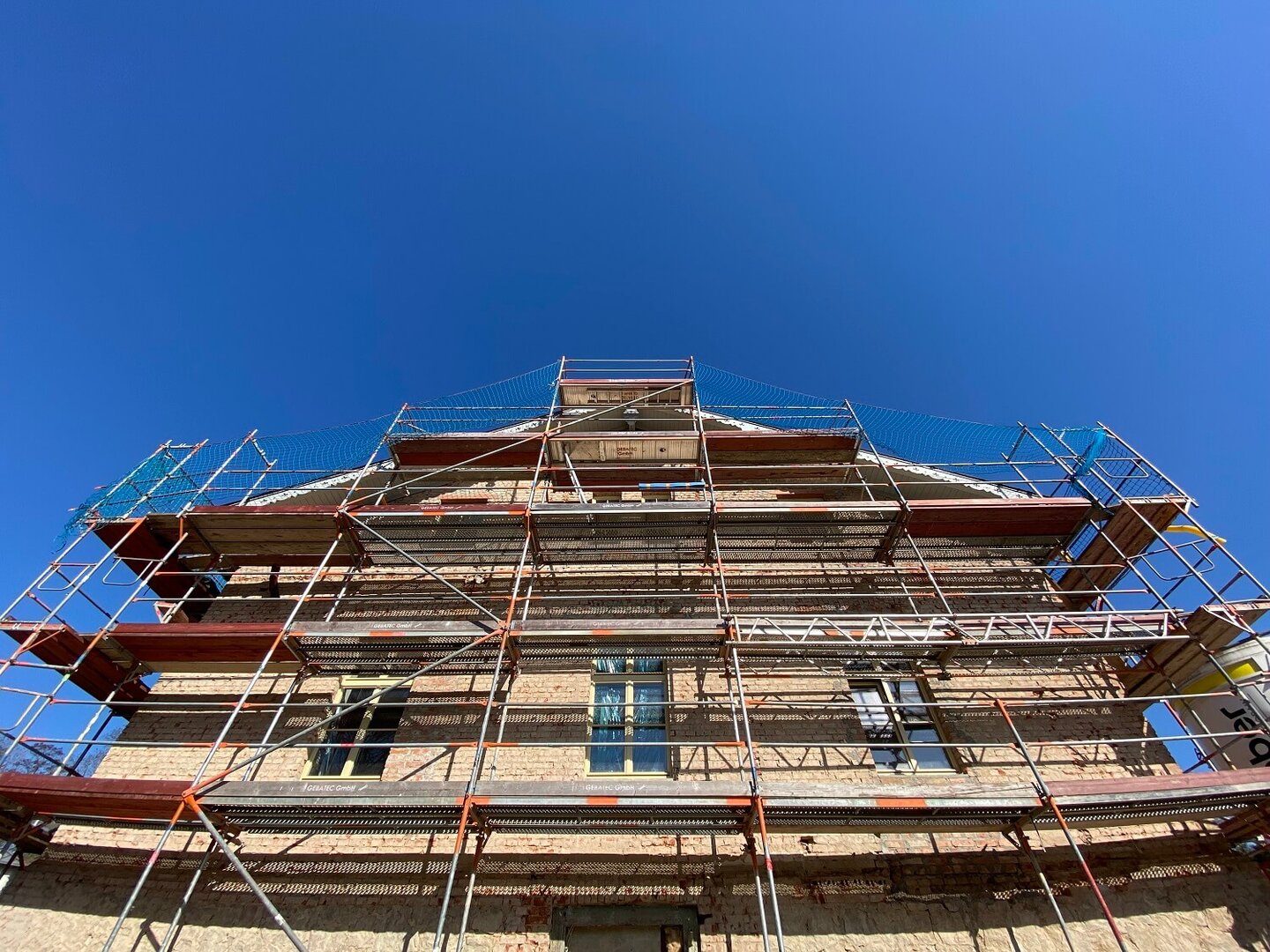

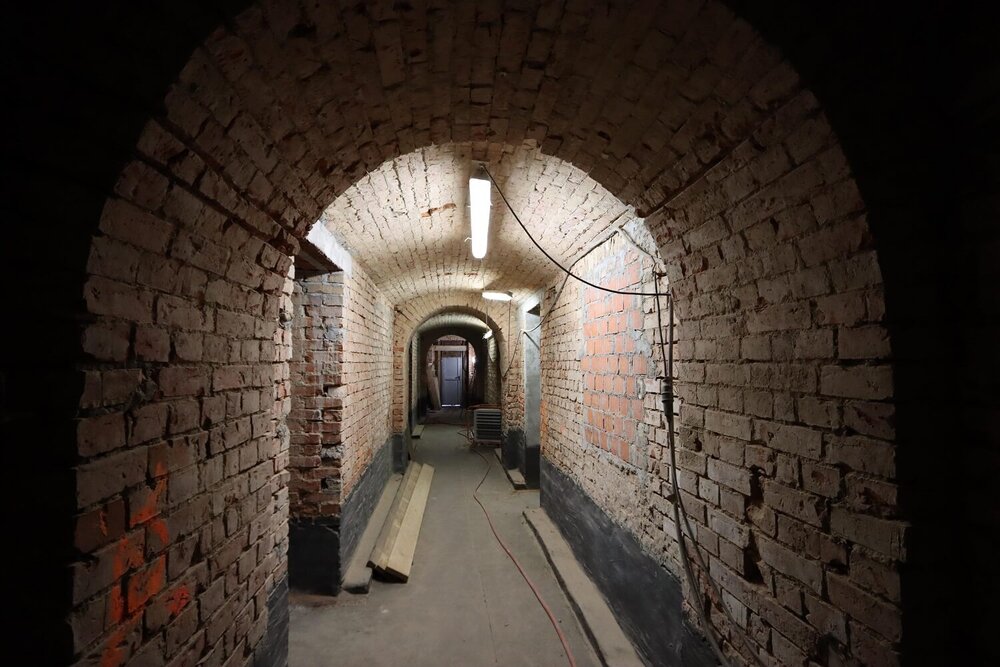

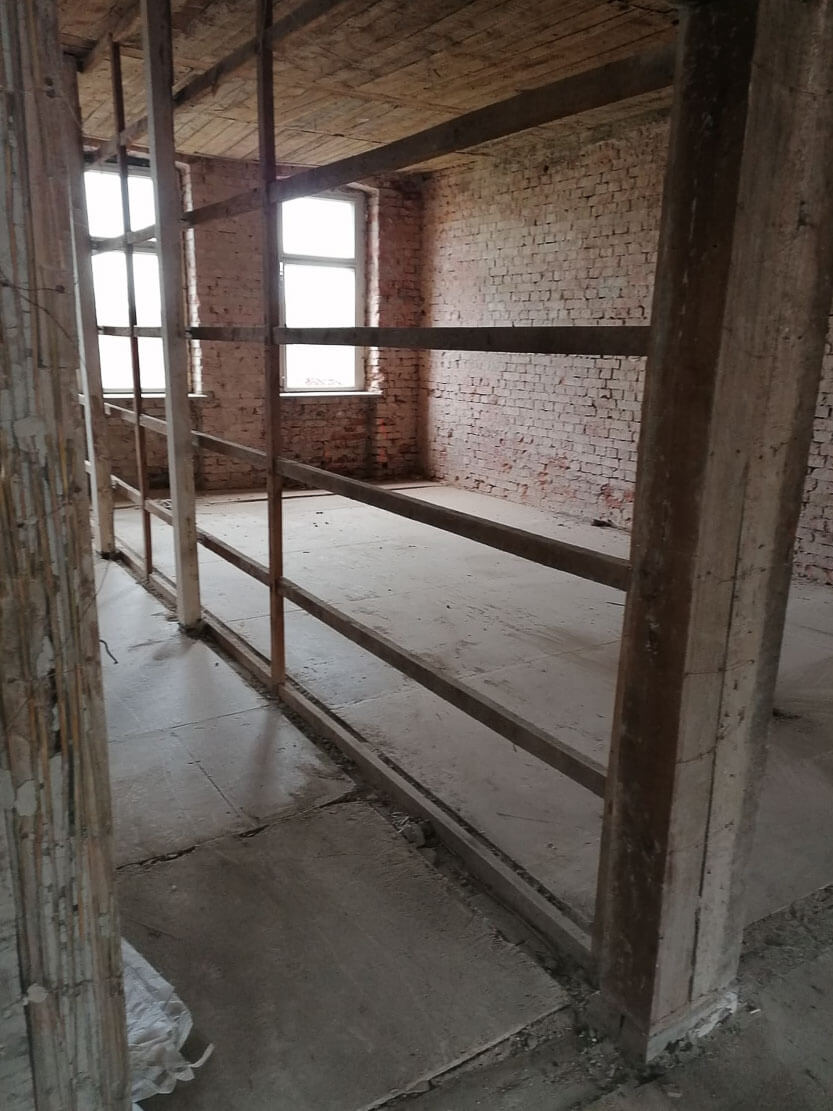

  • Die Gewerke des erweiterten Rohbaus sind aktuell vor Ort und haben das Gutshaus komplett eingerüstet.

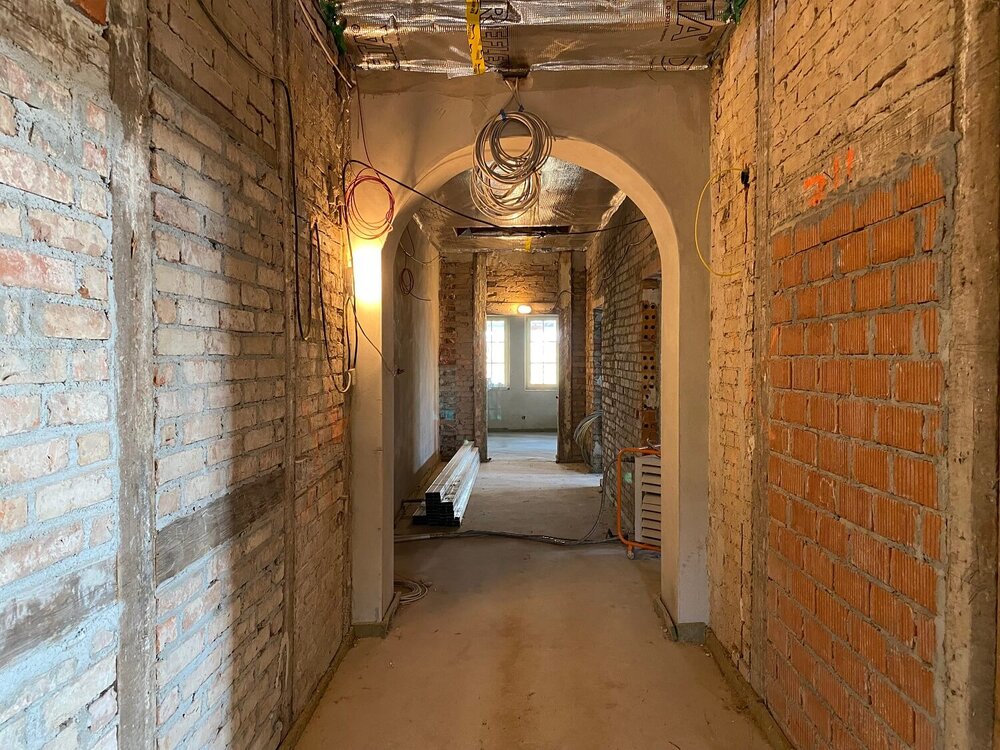

  • Aktuell wird im Untergeschoss der gesamte Fußboden aufgenommen, um anschließend die Rohrleitungen neu zu verlegen.
  • Im Innenbereich haben Maurerarbeiten begonnen.
